Donnerstag, 31. Juli 2008

Einkehrdüse eingemauert, Telefonate Baurhaus

Heute Abend haben wir es geschafft, die letzen Düse der Staubsaugeranlage einzumauern. Tagüber hatte ich zwei Telefonate mit Fr. Herner. Es ging um den Liefertermin der Haustüre. Dieser ist nun tatsächlich auf die KW 35 verschoben.

Wir mussten daraufhin unseren Termin für den Einbau der Küche verschieben, da dieser in der KW 35 geplant war. Auch muss der Gipser nun zweimal kommen, da nach Einbau der Haustüre an diese hingegipst werden muss.

Morgen soll dagegen nun endlich die Bautüre montiert werden.

Mittwoch, 30. Juli 2008

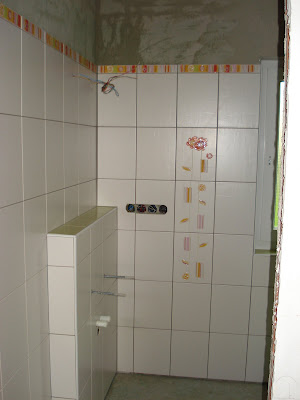

Die ersten Fliesen kleben an den Wänden, Anruf Fr. Herner, Einkehrdüse eingebaut

Es geht sichtbar weiter auf der Baustelle. Unsere Fliesenleger haben heute im Gäste-Bad die Wände und in unserem Bad die Vormauerungen sowie Teile der Dusche gefliest.


Heute Mittag haben wir einen Anruf von Fr. Herner erhalten. Sie hat uns den Termin für den Innenputz bestätigt. Der Innenputz soll bis Ende KW 34 fertig und trocken sein. Somit kann unsere Küche zu Beginn der KW 35 geliefert und aufgebaut werden.

Heute Abend haben wir die Einkehrdüse der Zentralstaubsaugeranlage eingebaut. Es hat nicht so funktioniert wie geplant. Wir haben gute 5 Stunden gebraucht bis die Düse montiert war.

Dienstag, 29. Juli 2008

Die Heizung läuft, Bafa-Antrag unterwegs, Termin mit Schlosser, Anruf Herr Gut

Sie läuft!!! Heute wurde endlich der Gaszähler installiert.

Herr Kissler war auch vor Ort und hat die Heizung sogleich in Betrieb genommen. Es läuft nun das Aufheizprogramm für den Estrich.

Herr Kissler hat Nicole heute mitgeteilt, dass er den Bafa-Antrag ausgefüllt und auch schon losgeschickt hat. Wir haben uns heute sehr gefreut, dass das Thema Heizung nun fast abgeschlossen ist.
Heute Abend haben wir uns mit Herrn Eichmann getroffen und die Form des Geländers besprochen. Er hat es sich notiert und wird diese Woche noch ein Angebot an Baurhaus senden.

Gerade hat mich noch Herr Gut angerufen. Er wollte nachfragen, ob wir ebenfalls wie ein andere Baustelle von Baurhaus nach dem Unwetter gestern abend Wasser im Keller haben. Dies ist bei uns zum Glück nicht der Fall. Des weiteren wollte er nachfragen, ob eine Bautüre eingebaut wurde. Hintergrund ist die eigenmächtige Terminverschiebung unseres Türenherstellers. Geplant war, dass unsere Haustüre Anfang August eingebaut wird. Nun wird diese Ende August eingebaut. Einen weiteren Termin hat er mir auch mitgeteilt, unsere Treppe soll Ende dieser, Anfang nächster Woche noch eingebaut werden.

Montag, 28. Juli 2008

Das erste Lebenszeichen unseres Hauses, Gas- und E-Werk, Schlosser

Heute gibt es das erste Lebenszeichen unseres Hauses zu begutachten. Das Feuer in unserem Kachelofen brannte zum ersten Mal.


Bevor es soweit war hat Herr Schwehr alle Leitungen überprüft. Was wir erst heute morgen telefonisch von Herrn Kissler erfahren haben war, dass der Elektriker den Temperaturfühler für die Steuerung der Pumpe noch anschliessen muss, bevor der Ofen angefeuert werden kann. Eigentlich hatte Herr Kissler uns versprochen, heute auf der Baustelle zu erscheinen, ist jedoch zum wiederholen Male nicht aufgetaucht. Zum Glück haben wir einen sehr guten Elektriker, der extra auf einer anderen Baustelle aufgehört hat, zu uns gefahren ist um den besagten Fühler anzuschliessen. Vielen Dank dafür.
Nicole hat heute morgen mit dem Gas- und E-Werk telefoniert und morgen soll nun endlich der Gaszähler installiert werden.

Heute mittag haben wir dann noch einen Anruf von der Schlosserei Eichmann erhalten. Wir treffen uns morgen mit Herrn Eichmann wegen unserem Balkongeländer.

Auf der Baustelle hat sich Nicole heute noch mit unseren Fliesenlegern getroffen. Sie waren zusammen sehr kreativ und haben die Verlegeart der Fliesen im Bad erschaffen. Wir lassen es jetzt noch einmal auf uns wirken, bevor wir uns mit Ihnen diese Woche nocheinmal treffen.
Auch wir waren heute nicht untätig auf der Baustelle. Nicole hat weiter die Decken verspachtelt und ich habe zusammen mit meinem Vater zwei Leerrohre mit einem Durchmesser von je 25mm in unserem Versorgungsschacht vom Speicher bis in den Keller eingebaut.

Samstag, 26. Juli 2008

Rigipsplatten fertig montiert und teilweise schon verspachtelt, Kachelofen angeschlossen, Fliesen geliefert

Wir haben es geschafft, und nach dem gestrigen Tag heute morgen die letzten Stücke der Rigipsplatten an die Decke geschraubt. Nicole hat gestern auch schon die nächsten Fugen verspachtelt.

An unserem Kachelofen wurde auch kräftig weitergearbeitet und diesen an die Heizung angeschlossen. Darüber freuen wir uns sehr, da er nun am Montag zum ersten Mal angeheizt wird und noch vor den Handwerkerferien fertig aufgemauert werden kann.

Das nächste Gewerk wirft auch schon seine Schatten voraus. Unsere italienischen Fliesen für unser Bad sind geliefert worden und teilweise haben die Fliesenleger diese schon ins OG getragen.

Mittwoch, 23. Juli 2008

Solarzellenmontage, Hebeanlageinstallation, Pufferspeicherverpackung, Duschabdichtung, Rigipsplattenmontage

Heute ist viel geschehen. Unsere Solarzellen sind in einer Gemeinschaftsaktion von Elektriker und Installateur auf dem Dach montiert worden. Unser Elektriker hat Herrn Kissler mit seinem Teleskoplader unterstützt. Herr Kissler musste dadurch die Solarzellen nicht von Hand auf das Dach heben.

Im Keller wurde die Hebeanlage installiert und damit begonnen die Verkleidung des Pufferspeichers anzubringen. Dabei wurde festgestellt, dass der Deckel der Verkleidung nicht auf den Pufferspeicher gelegt werden kann, weil einerseits der Hauptkabelkanal für die Steuerung der Heizung im Weg ist und andererseits die Kellerhöhe nicht ausreicht.



Unser Fliesenleger hat heute damit begonnen, die Duschen abzudichten, sowie den Tiefengrund für die Fliesen aufzutragen. Im Keller hat er eine Feuchtigkeitsmessung des Estrich gemacht. Dabei kam heraus, dass der Estrich im Keller eine Restfeuchtigkeit von 1,4 % ausweisst. Ab einem Wert kleiner als 2% kann er mit dem Fliesen anfangen.


Wir haben heute Abend mit der Montage der Rigipsplatten weiter gemacht und die Hälfte der Ankleide mit den Platten verkleidet.

Decke im Kinderzimmer montiert

Gestern Abend haben wir im zweiten Kinderzimmer die Rigipsplatten an die Decke montiert. Heute Abend haben wir vor, die Decke in der Ankleide mit den Platten zu verkleiden.

Montag, 21. Juli 2008

Telefonate Herr Kissler und Schornsteinfeger, Decke verspachtelt

Und es gibt sie doch, die guten Geister. Gestern sind sie in Gestalt meines Vaters in Erscheinung getreten und haben die Decke im Bad verspachtelt. Vielen Dank dafür. Das Ergebnis seht ihr hier:


Ich habe heute diverse Telefonate geführt. In einem habe ich Herrn Kissler mitgeteilt, dass wir am Samstag die bestellten zwei Dachziegel für die Durchleitung der Anschlüsse der Solarzellen erhalten haben. In einem anderen mit dem Schornsteinfeger habe ich erfahren, dass er Ende letzter Woche unseren Gasantrag erhalten hat und er heute Abend die Heizung begutachten möchte und wenn alles passt heute Abend noch die Antrag an das Gas- und E-Werk zurückfaxen möchte. Wir hoffen und sind zuversichtlich, dass alles in Ordnung ist.

Sonntag, 20. Juli 2008

Deckenverkleidung mit Rigipsplatten

Am Samstag haben wir von 07.00 Uhr bis um 20.00 Uhr Rigipsplatten an die Decke geschraubt. Wir haben ein Kinderzimmer sowie das Bad geschafft. Im Kinderzimmer hatten wir mit leichten Unebenheiten in den Wänden zu kämpfen, wodurch wir die Platten teilweise 3-4mal wieder herunternehmen mussten um die Unebenheiten auszugleichen. Im Bad mussten wir noch insgesamt 15 Löcher für die Einbaustrahler vor dem Einbau berücksichtigen und entsprechend positionieren, damit die verschiedenen Fluchten stimmen.


Freitag, 18. Juli 2008

Wir sind beflaggt, Aufmass für Böden

Heute mittag haben wir uns auf der Baustelle mit Herrn Adlkirchner und Herrn Renkert von Baurhaus getroffen. Die Beiden waren auf dem Weg zu einem Richtfest in Singen und wollten sich über den aktuellen Stand des Baus erkundigen. Bei dieser Gelegenheit haben Sie unser Haus beflaggt.


Anschliessend haben Kerstin und Andreas das Aufmass für die Bodenbeläge sowie den Türen aufgenommen. Beides werden auf Mitte August bestellt. Nicole hat wieder einmal ihren exquisiten Geschmack unter Beweis gestellt und beim Korkboden im OG ein anderes Muster ausgesucht. Bestellt wird nun das Muster Chess beige für das Schlafzimmer und die Ankleide, Mocca beige für die Kinderzimmer und Chess cremeweiss für den Vorraum. Alle Korkböden sind von Tilo.

Heizung so gut wie fertig, Elektro gelegt, Abdichtungen ausgemessen

Gestern morgen wurde an der Heizung folgende Arbeiten vorgenommen:

  • Herr Kissler hat die restlichen Sensoren und Stellmotoren installiert
  • Gerd hat Steckdosen und Stromleitungen für die Heizung verlegt, sowie einen separaten Stromanschluss gelegt, damit die Heizung mit Strom versorgt ist.
  • Die Heizung ist nun funktionsbereit, fehlend ist nur noch der Gaszähler, für den jetzt der Antrag gestellt wurde.
  • Basierend auf diesem Stand haben wir die Rechnung für die Heizung zur Bezahlung freigegeben.

Gestern Abend kam noch der Blechner für die Abdichtung des Balkones vorbei, um das Aufmass aufzunehmen. Seine erste Bemerkung war, dass die Abdichtung vor dem Fenstereinbau hätte erfolgen müssen und er sich nun überlegt, wie er den Balkon trotzdem abdichten kann. Er will sein Angebot bis spätestens am Montag zu Baurhaus schicken.


Mittwoch, 16. Juli 2008

Montageschaum abgeschnitten

Heute Abend habe ich den herausquillenden Montageschaum aus der Spalte zwischen der Garagenmauer und dem Garagendach abgeschnitten, damit der Montageschaum nicht beim Gipsen stört. Danach habe ich das Gerüst in der Garage abgebaut.

Telefonat mit Frau Herner, Telefonat mit Herrn Adelkirchner

Heute haben wir mit der Post eine Zahlungserinnerung erhalten. Ich habe daraufhin mit Frau Herner telefoniert und folgende Erläuterungen gemacht:

  • Am 26. Juni habe ich mit Herrn Renkert, welcher sich bei Herrn Baur rückversichert hat, dass wir die Rechnung wie in unserem Vertrag vereinbart bezahlen, wenn die Heizung eingebaut ist.
  • Es ist nicht durch uns zu Verantworten, wenn sich die Installation der Heizung derart in die Länge zieht, wie man im Blog nachvollziehen kann.

Neben diesen Erläuterungen habe ich nachgefragt, wann sich der Schlosser für das Geländer bei uns melden wird und bis wann wir mit der Abdichtung des Balkones rechnen können. Frau Herner klärt diese Punkte ab.

Nicole hatte noch ein Telefonat mit Herrn Adelkirchner. Es ging um die Gipserarbeiten. In diesem Gespräch hat Nicole Herrn Adelkirchner mitgeteilt, dass wir bis Ende September im Haus sämtliche Böden gelegt sowie die Türen gesetzt haben müssen, damit unser Umzug wie geplant stattfinden kann.

Elektro gelegt, Zisterne angeschlossen, Gasleitung gelegt, Gerüst abgebaut, KfW-Meldung erhalten, Anruf Gipser

Am Montag wurden bei uns auf der Baustelle doch noch Handwerker gesehen. Unser Elektriker hat die Zuleitungen für die Lampen im Bad und in der Ankleide verlegt, nachdem Nicole ihn am Montag morgen angerufen hat.

Sehr gefreut haben wir uns über einen Brief von unserem Statiker mit der gewünschten KfW-Bescheinigung. Ich habe ihm am Montag per Mail die Bestätigung zukommen lassen und schon am Dienstag war diese bei uns in der Post. Ein grosses Lob an dieser Stelle für die sehr schnelle Bearbeitung.

Herr Kissler hat gestern die Zisterne angeschlossen sowie die Zuleitung für das Gas an die Gastherme gelegt. Nun fehlt hoffentlich nur noch der Gaszähler sowie die Abnahme durch den Schornsteinfeger damit die Heizung endlich in Betrieb genommen werden kann. Wir warten täglich darauf, da unser Estrich durch das Heizprogramm getrocknet werden soll. Nach unseren Informationen läuft das Programm 3 Wochen. Der Estrich wurde vor 4 Wochen eingebracht und sollte eigentlich nach 6 Wochen für den Fliesenleger bereit sein, um die Fliesen zu legen. Da die Heizung noch nicht läuft, resultiert hieraus eine Verzögerung von mindestens einer Woche, da wir uns nicht sicher sind, ob die Heizung diese Woche noch zum laufen gebracht wird.

Gestern Abend hat noch Herr Herrman, der Gipser, bei uns angerufen und wollte heute vorbeikommen, um die Restarbeiten zu erledigen. Da noch ein Teil der Installation fehlt, wird er nun erst kommen, wenn diese komplettiert worden ist.

Wir haben gestern abend das Gerüst im Treppenhaus wieder abgebaut, nachdem die Rigipsplatten verspachtelt worden sind. Bei den Stössen der Platten haben wir ein selbstklebendes Netzband festgeklebt und anschliessend zugespachtelt.

Unser Fliesenleger war auch noch auf der Baustelle und hat sich erkundigt, bis wann die Abdichtung des Balkones erfolgt und wie das Geländer befestigt wird. Einerseits damit er es in seine Terminplanung berücksichtigen kann und andererseits um die entsprechenden Fliesen zu bestellen. Wir werden bei diesem Punkt nachfragen.

Montag, 14. Juli 2008

Keine Handwerker auf der Baustelle, Telefonate

Heute haben wir keine Handwerker auf der Baustelle angetroffen. Wir sind gespannt, wie auf diese Art und Weise die in den Gesprächen prognostizierte Bauzeit von 5-6 Monaten eingehalten werden kann. Baubeginn war der 01.03.2008, so dass die 6 Monate am 01.09.2008 vorbei wären.

Nicole hat heute mit unserem Elektriker telefoniert, damit dieser die Stromleitungen im Bad und in der Ankleide verlegen kann, bevor wir die Rigipsplatten an die Decke schrauben. Ich habe noch eine email an den Statiker gesendet für die Bestätigung der Einhaltung des KfW 60 Standards.

Samstag, 12. Juli 2008

Garage ausgemauert, Decken nivelliert und Rigipsplatten montiert

Heute war ein sehr langer Tag. Wir haben von 08.00 Uhr bis 21.00 Uhr gearbeitet. In der Garage sind jetzt die Giebel ausgemauert sowie der Abstand zwischen Balken und Mauerwerk mit Bauschaum ausgeschäumt. Ebenso ist das Auflager für die Abfangung des Garagendaches betoniert.
Innen haben wir die Decke im Treppenhaus ausnivelliert. Wir hatten gestern zum Glück schon das Gerüst aufgebaut und heute auf der oberen Ebene noch zwei Verlegespanplatten quer gelegt und konnten so gut laufen. Nach dem Nivellieren, welches aufgrund der sehr unebenen Decke länger als gedacht dauerte, haben wir die ersten Rigipsplatten auf die Lattung geschraubt. Zwischen der Wand und den Platten haben wir ein spezielles Klebeband angebracht. Nicole hat auch die restlichen Räume damit ausgeklebt und im Bad sowie der Ankleide die Lage der Einbaustrahler fixiert.

Mittwoch, 9. Juli 2008

Entkalkungsanlage sowie Handwaschbecken installiert, mehr BAFA-Förderung

Heute wurde bei uns die Entkalkungsanlage Bewamat 15 Duo plus sowie das Handwaschbecken installiert. An das Handwaschbecken haben wir einen Warm- und Kaltwasseranschluss legen lassen. Der Hahn wurde heute auch schon installiert. Desweiteren ist die Anzahl der Leitungen weiter gestiegen.



Herr Kissler hat Nicole heute noch mitgeteilt, dass wir aufgrund der eingebauten Umwälzpumpe eine weitere Förderung von € 200.-- beantragen können, was uns sehr gefreut hat.

Dienstag, 8. Juli 2008

Der Tag der Abklärungen, Heizungsmontage geht weiter, Förderantrag Solar

Herr Kissler hat heute im Keller kräftig weitere Leitungen verlegt. Es waren heute die Kupferleitungen der Solaranlage, welche auch an den Pufferspeicher angeschlossen wurden. Des weiteren sind die Leitungen für die Dusche im Keller, die Waschmaschine sowie für das Waschbecken gelegt worden. Bei dem Waschbecken handelt es sich um ein emailliertes Stahlausgusswaschbecken mit der Grösse 50cm im Technikraum.

Nicole hat Herrn Kissler den von uns gestern Abend soweit wir konnten ausgefüllten Förderantrag für die BAFA gegeben, damit er die restlichen technischen Punkte ausfüllen kann.

Nachdem Baustellenbesuch hat Nicole folgende telefonische Abklärungen getroffen:
  • Mit Herrn Würger hat sie das Angebot der Türe besprochen und das Passivhaus-Türblatt geben ein normales Türblatt austauschen lassen. Der U-Wert der Türe steigt dadurch von 0,6 auf 0,9. Des weiteren wird an der Türe die V2A-Leiste im Sockelbereich weggelassen.
  • Weiterhin hat Nicole mit Herrn Würger das falsch montierte Fenster im Gäste-Bad sowie die Fehlfunktionen der Küchen- und des Wohnzimmerfensters besprochen.
  • Ein weiterer Punkt waren die Fenster und die Türe der Garage.
  • Nach diesem Telefonat hat Nicole mit Herrn Herrmann, unserem Gipser gesprochen. Es ging um den Innenputz. Wir haben von Herrn Hippe, dem Maler die Information erhalten, dass auf dem aufgebrachten Grundputz kein Filzputz mehr möglich sein. Er würde uns vorschlagen, einen 1mm-Putz auf die Wände aufzutragen sowie die Decken unverputzt nur zu streichen.
  • Herr Herrmann hat uns hingegen bestätigt, dass der aufgebrachte Grundputz für jegliche Putzart geeignet ist. Er würde auf keinen Fall Betondecken streichen, da dies später zu Rissen führen kann.
  • Nach diesem Telefonat wollte Nicole das Musterhaus anrufen. Da dort niemand zu erreichen war, hat sie Herrn Adelkirchner angerufen. In diesem Gespräch wurde die aktuelle Situation mit dem Innenputz erläutert.
  • Herr Adelkirchner wird sich der Sache annehmen und Baurhaus kann froh sein, solch einen engagierten und hilfsbereiten Mitarbeiter zu haben.

Lieferung Gipskartonplatten

Heute morgen wurden die gestern bestellten Gipskartonplatten geliefert. Zum Glück erfolgte die Lieferung mit dem grossen LKW. Dieser konnte mit seinem Kranen die Platten auf unseren zukünftigen Balkon heben. Ich musste anschliessend feststellen, warum die ausgewählten Platten keine 1-Mann-Platten sind und habe nach 7 Platten aufgehört, weitere ins Haus zu tragen. Mit einer Plane habe ich die restlichen Platten abgedeckt und verzurt, so dass diese gegen Regen geschützt sind.

Montag, 7. Juli 2008

Heizungsmontage geht weiter, Passivtüre oder nicht, Baumaterialbestellung, Bau aufräumen

Herr Kissler hat heute kräftig an unserer Heizungsinstallations weitergearbeitet. Mittlerweile haben wir drei Druckausgleichskessel sowie ein für mich immer grösser werdendes Leitungswirrwarr. Ich muss mir mal wie Zeit nehmen um zu versuchen, die Leitungsflüsse nach zu vollziehen.



Von Baurhaus haben wir heute einen Brief mit Skizzen unserer Haustüre erhalten. Wir können unsere Haustüre nun im Passivhausstandart bauen lassen, wobei ich mich frage, ob dies Sinn macht, wenn das Haus "nur" dem KfW60-Standart entspricht.

Heute mittag habe ich noch die benötigten Gipsplatten, Spachtelmasse, Schnellbauschrauben und eine Netzkleberollband bestellt. Morgen früh wird es schon geliefert. Damit das Material in die Garage abgeladen werden kann, haben wir heute abend noch die Garage aufgeräumt sowie die Verpackungskartons der Heizung verbrannt.

Freitag, 4. Juli 2008

Montage Heizung geht weiter, Telefonat Baurhaus

Gestern und heute ging die Montage der Heizungsanlage weiter. Manfred hat mit dem Frontlader unseren Pufferspeicher hinter das Haus gefahren, dieser wurde dann auf einer Rutsche zum unteren Hauseingang herabgelassen und schlussendlich in den Heizungsraum manövriert. Es war sicherlich eine schweisstreibende Arbeit für Herrn Kissler und seinen Mitarbeiter, denn der Pufferspeicher wiegt nahezu 300 kg. Im Heizungskeller selbst wurden weiter Leitungen verlegt und die Pumpe für die Zisterne installiert. Im Bad wurden die Unterputzarmaturen für die Badewanne sowie die Dusche montiert.




Gestern hat Nicole mit Fr. Herner von Baurhaus wegen dem Filzputz telefoniert. Ergebnis war, dass sich Herr Herrmann bei uns melden wird.

Mittwoch, 2. Juli 2008

Heizungsmontage Teil I, Decke Bad nivelliert

Herr Kissler und sein Mitarbeiter haben heute die Gastherme, den Wasserverteiler sowie weitere Teile der Heizung montiert, von denen ich jedoch noch nicht weiss, welchen Zweck diese erfüllen.


Wir haben heute abend die Decke des Bades ausnivelliert, so dass nur noch die Decke im Hausgang ausnivelliert werden muss.

Eine weitere Decke ist ausnivelliert

Gestern Abend haben wir es geschafft in knapp 4 Stunden die Decke des Schlafzimmers auszunivellieren. Wir haben so lange gebraucht, da wir im Gegensatz zu den anderen Zimmern der tiefste Punkt in einer Ecke des Raumes war und wir somit in zwei Richtungen ausnivellieren mussten.
